PLN Gunakan Crane Tower Darurat, Percepat Pemulihan Listrik Aceh Pasca Banjir
PT PLN menerapkan inovasi Crane Tower Darurat pada jaringan transmisi 150 kV Pangkalan Brandan–Langsa untuk mempercepat pemulihan listrik Aceh yang terdampak banjir, memastikan pasokan kembali normal secara bertahap.

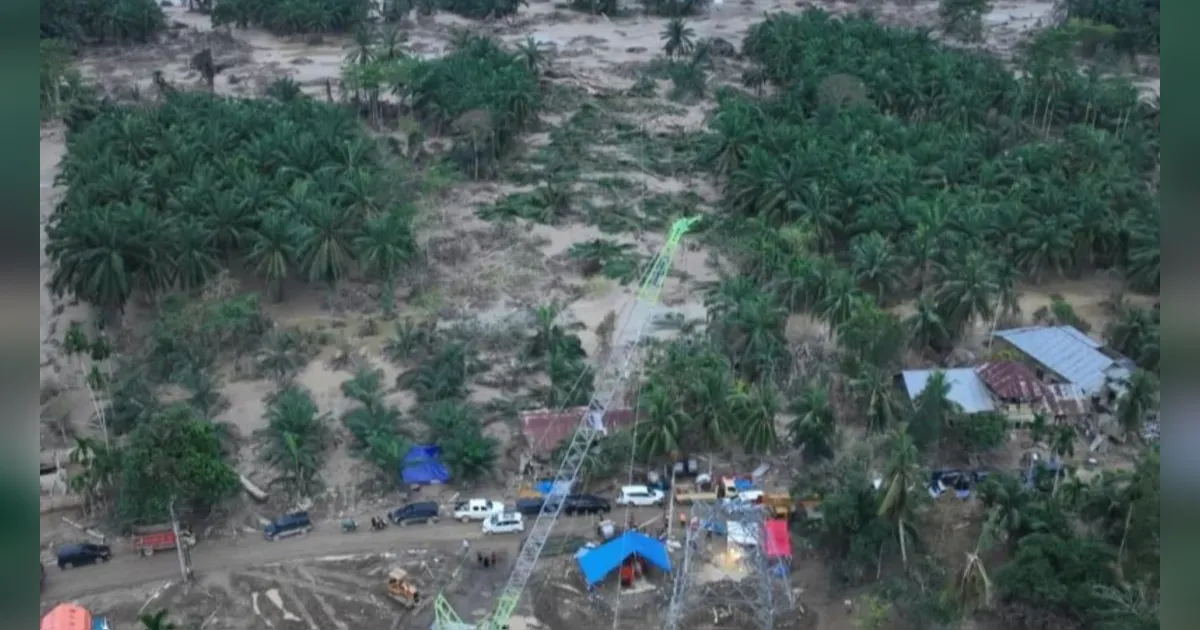

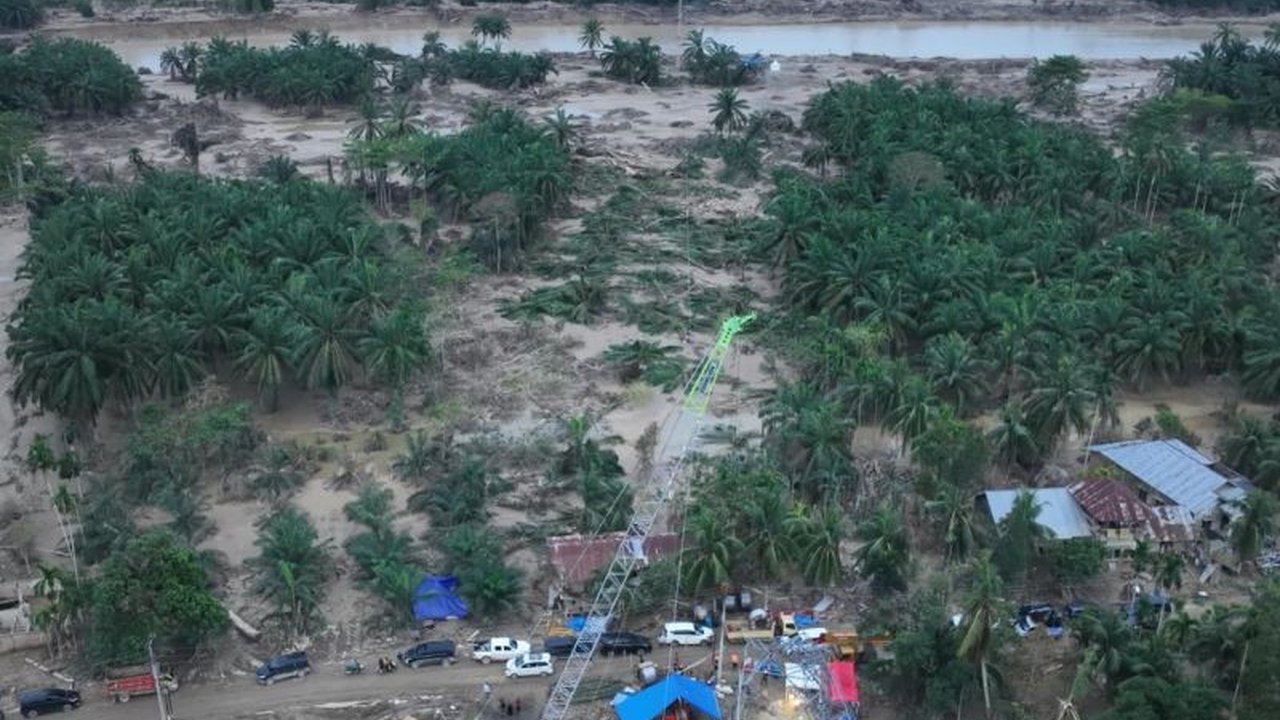

PT PLN mengambil langkah inovatif dengan memanfaatkan crane sebagai tower darurat pada jaringan transmisi 150 kilovolt (kV) Pangkalan Brandan–Langsa. Strategi ini diterapkan untuk mempercepat pemulihan pasokan listrik di wilayah Aceh yang terdampak bencana. Inisiatif ini menjadi solusi cepat di tengah tantangan kondisi lapangan pasca-banjir.
Direktur Utama PLN, Darmawan Prasodjo, menjelaskan inovasi ini dipilih karena kondisi di salah satu titik transmisi Aceh Tamiang. Pembangunan tower darurat secara konvensional belum memungkinkan dalam waktu cepat di lokasi tersebut. Area ini menghadapi endapan lumpur, material sisa banjir, serta akses kerja yang terbatas.
Kondisi tersebut membuat pembangunan fondasi tower darurat akan membutuhkan waktu lebih lama. Oleh karena itu, PLN memilih solusi aman agar pemulihan dapat terus berjalan. Dengan penggunaan crane, interkoneksi sistem kelistrikan Sumatra–Aceh dapat segera tersambung kembali.
Inovasi Crane Tower Darurat Hadapi Tantangan Lapangan
Inovasi pemanfaatan crane sebagai tower darurat menjadi strategi kunci PLN dalam menghadapi kondisi ekstrem pasca-banjir di Aceh. Darmawan Prasodjo menegaskan bahwa solusi ini tetap aman meskipun pembangunan fondasi konvensional terhambat. Kondisi medan yang sulit, seperti endapan lumpur dan material sisa banjir, menjadi kendala utama.
Akses kerja yang terbatas di lokasi terdampak juga turut memperlambat proses pembangunan infrastruktur kelistrikan. Oleh karena itu, penggunaan crane memberikan fleksibilitas dan kecepatan yang dibutuhkan untuk mengatasi hambatan tersebut. Langkah ini menunjukkan komitmen PLN untuk mencari solusi efektif di tengah situasi darurat.
Direktur Transmisi dan Perencanaan Sistem PLN, Edwin Putra Nugraha, menambahkan bahwa crane ini berfungsi sebagai solusi teknis sementara. Tujuannya agar jalur transmisi bisa segera difungsikan tanpa harus menunggu kondisi tanah sepenuhnya pulih. Keputusan teknis ini diambil berdasarkan pengujian lapangan yang cermat.
Setiap langkah percepatan yang dilakukan PLN selalu mengutamakan keandalan sistem dan keselamatan seluruh pihak. Hal ini memastikan bahwa meskipun dalam kondisi darurat, standar operasional tetap terjaga. Inovasi Crane Tower Darurat PLN ini membuktikan adaptabilitas perusahaan dalam menjaga layanan publik.
Penormalan Bertahap dan Rencana Jangka Panjang
Setelah interkoneksi sistem kelistrikan Sumatra–Aceh kembali tersambung, PLN menyalurkan listrik dengan penuh kehati-hatian. Proses penormalan dilakukan secara bertahap demi menjaga keselamatan masyarakat. Terutama di wilayah yang masih tergenang air atau berlumpur, tahapan ini sangat krusial untuk menghindari risiko tambahan.
Pasokan listrik kini dapat dialirkan secara bertahap dan aman ke berbagai wilayah, termasuk Banda Aceh dan sekitarnya. Ini menandai kemajuan signifikan dalam upaya pemulihan pasca-bencana. Kehati-hatian dalam proses penormalan adalah prioritas utama PLN.
Edwin Putra Nugraha menjelaskan bahwa penggunaan crane hanya bersifat sementara. Seiring dengan membaiknya kondisi lokasi terdampak, PLN akan melanjutkan pembangunan tower permanen sesuai standar ketenagalistrikan. Ini menunjukkan perencanaan jangka panjang PLN untuk memastikan infrastruktur yang kokoh.
PLN menyatakan akan terus berupaya maksimal di lapangan hingga pemulihan kelistrikan Aceh benar-benar tuntas. Pasokan listrik bagi seluruh masyarakat diharapkan kembali andal dan stabil. Komitmen ini menegaskan bahwa solusi darurat adalah bagian dari strategi komprehensif untuk pemulihan total.
Sumber: AntaraNews
