WIKA Genjot Pembangunan Tangki HSD Merauke, Progres PSN Wanam Capai 70 Persen
Pembangunan Tangki HSD Merauke oleh WIKA untuk Proyek Strategis Nasional (PSN) Wanam telah mencapai 70 persen, menjadi kunci distribusi BBM di Papua Selatan.
PT Wijaya Karya (WIKA) tengah menunjukkan progres signifikan dalam pembangunan infrastruktur penting di wilayah timur Indonesia. Proyek pembangunan tangki High Speed Diesel (HSD) di Merauke, Papua Selatan, kini telah mencapai 70 persen penyelesaian.
Fasilitas vital ini dirancang untuk menjadi pusat distribusi bahan bakar utama bagi Proyek Strategis Nasional (PSN) Wanam. Keberadaan tangki HSD ini sangat krusial untuk menopang operasional kawasan PSN Wanam yang berlokasi di Distrik Ilwayab, Kabupaten Merauke.
Antonius Kurnianto, Deputi Manager Project WIKA, menjelaskan bahwa progres 70 persen ini mencakup sebagian besar pengerjaan tangki itu sendiri. Pembangunan ini merupakan bagian integral dari upaya pemerintah dan mitra swasta dalam mengembangkan infrastruktur di daerah terpencil.
Progres dan Peran Vital Tangki HSD
Antonius Kurnianto dari WIKA mengungkapkan bahwa progres 70 persen untuk pembangunan tangki HSD berkapasitas 5.000 ton ini menyisakan pekerjaan atap tangki serta fasilitas pipa. Tangki ini akan berperan sebagai penampung BBM yang dialirkan dari jetty standar melalui jalur pipa.
Peran tangki HSD sangat strategis sebagai penopang utama operasional dermaga PSN Wanam di masa mendatang. Distribusi bahan bakar dari tangki ini akan menjadi tanggung jawab pemilik proyek, memastikan kelancaran logistik di kawasan tersebut.
Tim Project Wanam, Gawang Kurniawan, menambahkan bahwa tangki HSD dirancang dengan kapasitas 1 x 5.000 meter kubik. Pembangunan fasilitas krusial ini ditargetkan rampung pada bulan April atau Mei 2026.
Pengembangan Infrastruktur Pendukung PSN Wanam

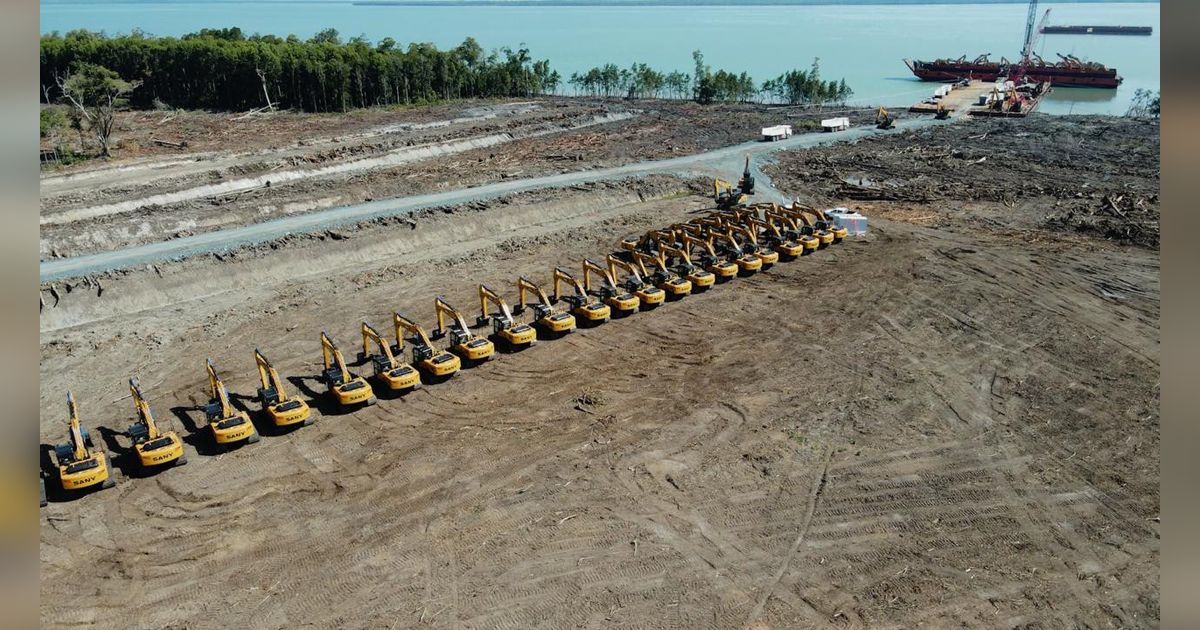

Selain pembangunan tangki HSD, proyek PSN Wanam juga mencakup sejumlah fasilitas utama lainnya. Di antaranya adalah pembangunan dermaga multipurpose (serbaguna) dan dua unit gudang serbaguna yang sedang dalam tahap pengerjaan intensif.
Progres pembangunan gudang serbaguna saat ini telah mencapai 59 persen, yang dihitung berdasarkan material yang datang dan kemajuan di lapangan. Dua unit gudang serbaguna ini masing-masing berukuran 50 x 100 meter.
Gawang Kurniawan menargetkan penyelesaian dua unit gudang serbaguna ini pada pertengahan tahun, sekitar bulan Mei atau Juni. Infrastruktur gudang ini sangat penting untuk mendukung aktivitas logistik dan penyimpanan di kawasan PSN Wanam.
Tidak hanya itu, proyek ini juga mencakup pembangunan jalan sepanjang 135 kilometer yang direncanakan terhubung hingga Kota Merauke. Saat ini, akses jalan tersebut masih difungsikan khusus untuk kendaraan pengangkut material proyek, memperlancar mobilitas pembangunan.
Tantangan Cuaca dan Kolaborasi Swasta
Meskipun progres pembangunan menunjukkan hasil yang positif, Deputi Manager Project WIKA Antonius Kurnianto mengakui adanya kendala signifikan yang dihadapi. Pembangunan di kawasan pesisir Papua Selatan seringkali terhambat oleh kondisi cuaca ekstrem.
Fenomena angin kencang yang biasa terjadi pada bulan Desember, Januari, dan Februari di area Papua memerlukan kehati-hatian ekstra dalam pengerjaan proyek. Faktor cuaca ini menjadi perhatian utama untuk memastikan keamanan dan kualitas konstruksi.
Di balik proyek strategis ini, terdapat peran serta aktif dari sektor swasta sebagai mitra pemerintah. Salah satu pihak swasta yang terlibat adalah Jhonlin Group, menunjukkan kolaborasi antara pemerintah dan entitas bisnis dalam pembangunan nasional.
Pengusaha Andi Syamsuddin Arsyad dari Jhonlin Group menegaskan komitmennya terhadap proyek ini, menyatakan bahwa ini adalah "tugas negara yang diberikan kepada saya." Keterlibatan swasta diharapkan dapat mempercepat dan mengoptimalkan hasil pembangunan PSN Wanam.
