Pemerintah Percepat Perbaikan Jalan Rusak Aceh Akibat Banjir, Prioritaskan Akses Logistik
Kementerian PUPR kebut Perbaikan Jalan Rusak Aceh pasca-banjir dan longsor di tiga jalur utama Trans-Sumatra. Upaya ini demi kelancaran logistik dan mobilitas warga.

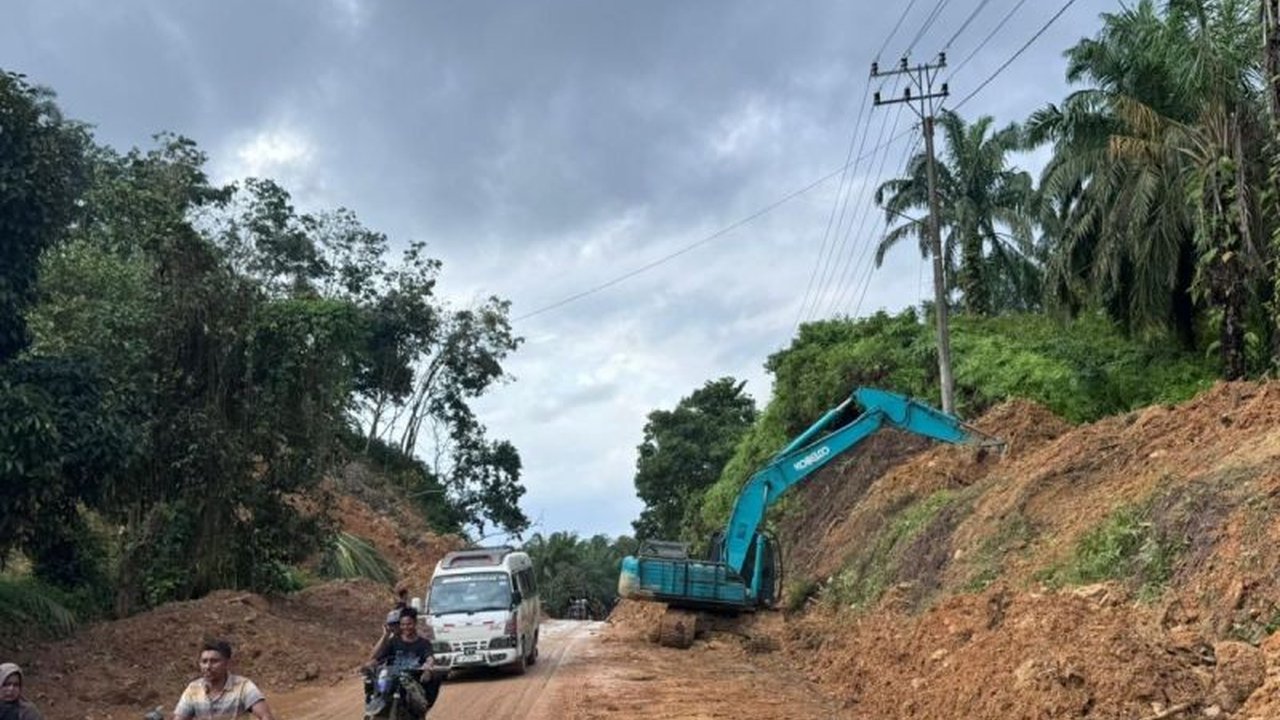

Pemerintah Indonesia tengah menggenjot upaya pemulihan jalan nasional di Aceh yang mengalami kerusakan parah akibat bencana banjir dan tanah longsor. Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) menjadi garda terdepan dalam percepatan Perbaikan Jalan Rusak Aceh ini. Fokus utama adalah mengembalikan konektivitas di tiga jalur vital jaringan jalan Trans-Sumatra, yaitu lintas timur, barat, dan tengah.
Menteri PUPR, Dody Hanggodo, menegaskan bahwa pembukaan kembali jalur transportasi menjadi prioritas utama. Langkah ini diambil sebelum masuk ke fase rehabilitasi dan rekonstruksi infrastruktur yang lebih luas. "Pembukaan jalur transportasi adalah prioritas utama sebelum pemerintah melanjutkan ke fase rehabilitasi dan rekonstruksi infrastruktur," ujar Hanggodo, menekankan pentingnya aksesibilitas.
Untuk mempercepat proses penanganan, Kementerian PUPR telah mengerahkan dan merelokasi alat berat dari berbagai proyek infrastruktur lainnya ke Aceh. Pengerahan ini bertujuan untuk mempercepat pembukaan akses jalan dan menjaga kelancaran distribusi logistik. Selain itu, upaya ini juga untuk memitigasi risiko sosial serta memastikan mobilitas masyarakat dan pemulihan aktivitas ekonomi di daerah terdampak.
Upaya Pemulihan Jalur Lintas Timur dan Barat
Di jalur Lintas Timur, gangguan besar relatif minim, namun dua jembatan yang rusak sedang dalam perbaikan intensif. Target penyelesaian perbaikan kedua jembatan ini adalah pada tanggal 12 Desember mendatang. Beberapa ruas jalan penting telah berhasil disambungkan kembali dan kini berfungsi normal untuk dilalui kendaraan.
Ruas jalan yang sudah fungsional meliputi Lhokseumawe–Aceh Utara hingga Langsa, serta Langsa–Kuala Simpang. Jalur Kuala Simpang–Batas Sumatera Utara bahkan sudah dapat dilalui semua jenis kendaraan sejak 3 Desember lalu. Meskipun demikian, pembersihan sedimen banjir dan puing-puing masih terus dilakukan untuk mengembalikan kondisi jalan secara optimal dan memastikan keamanan pengguna.

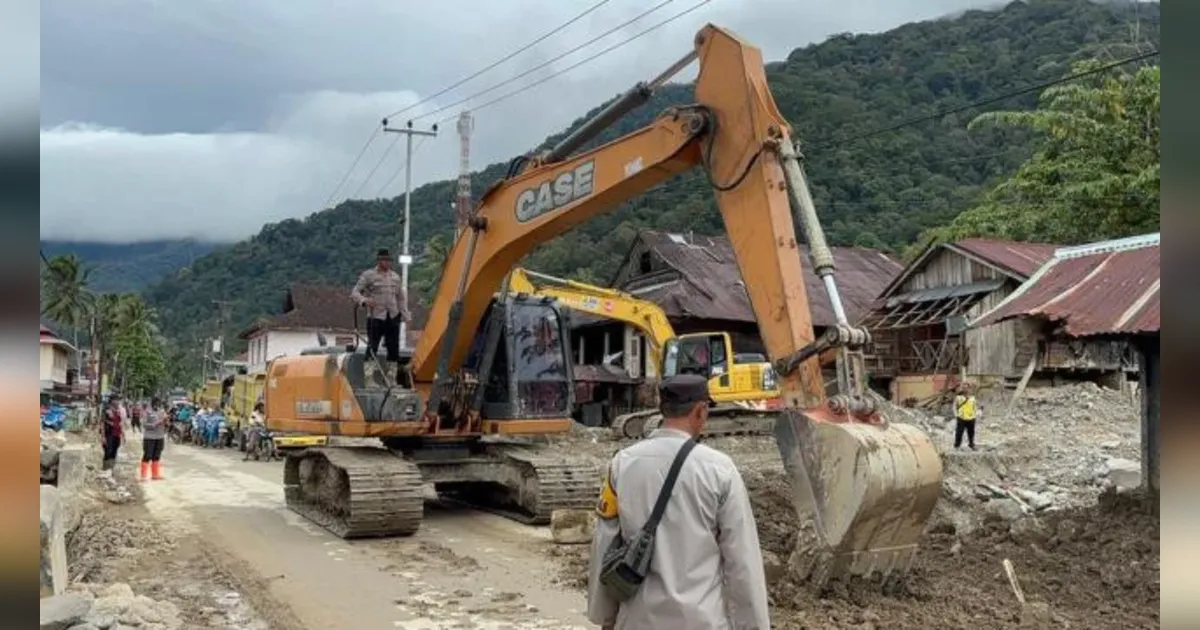

Sementara itu, di jalur Lintas Barat, pekerjaan pemulihan menunjukkan kemajuan signifikan dan beberapa ruas telah kembali normal. Kementerian PUPR terus membersihkan puing-puing akibat banjir dan tanah longsor di beberapa area. Langkah ini dilakukan secara berkelanjutan untuk memastikan keselamatan para pengguna jalan dan kelancaran arus lalu lintas.
Tantangan Berat di Jalur Lintas Tengah
Jalur Lintas Tengah menjadi rute yang paling menantang dalam upaya Perbaikan Jalan Rusak Aceh. Hal ini disebabkan oleh banyaknya jembatan yang runtuh dan ruas jalan yang rusak parah akibat erosi. Tercatat ada tiga belas jembatan di sepanjang rute menuju Takengon dan wilayah sekitarnya yang hancur total, memerlukan penanganan khusus.
Saat ini, fokus utama adalah pada pemasangan jembatan Bailey secara bertahap untuk menyediakan akses sementara, serta penanganan tanggul yang ambruk. Beberapa ruas jalan memang sudah dapat dilalui, namun dengan kondisi terbatas. Contohnya, rute Simpang Uning–Blangkejeren saat ini hanya dapat diakses oleh sepeda motor karena kerusakan yang parah.
Rute Genting Gerbang–Celala–Batas Aceh Tengah/Nagan Raya masih menunggu penyelesaian akses menuju Jembatan Kr Beutong. Penyelesaian akses vital ini ditargetkan pada tanggal 17 Desember. Seluruh upaya ini menunjukkan komitmen pemerintah untuk mengembalikan konektivitas di Aceh secepat mungkin, meskipun menghadapi medan yang sulit dan kerusakan yang meluas.
Percepatan Perbaikan Jalan Rusak Aceh ini merupakan bagian integral dari strategi pemerintah untuk memulihkan kehidupan masyarakat. Dengan akses jalan yang kembali normal, diharapkan distribusi kebutuhan pokok dan mobilitas warga dapat berjalan lancar, sehingga proses pemulihan sosial dan ekonomi di wilayah terdampak dapat berlangsung lebih cepat dan efektif.
