TNI Targetkan Rampungkan Pembangunan Jembatan Gantung Tukka Februari 2026, Akses Warga Kembali Terhubung
Satgas Gulbencal TNI kebut Pembangunan Jembatan Gantung Tukka yang vital bagi masyarakat. Ditargetkan rampung Februari 2026, bagaimana progresnya?
Satuan Tugas Penanggulangan Bencana Alam (Satgas Gulbencal) TNI menargetkan Pembangunan Jembatan Gantung Tukka dapat segera dirampungkan pada awal Februari 2026. Jembatan ini terputus akibat bencana hidrometeorologi yang melanda wilayah tersebut pada akhir November 2025. Target ini diberikan langsung oleh Kepala Staf Angkatan Darat (KSAD) Jenderal TNI Maruli Simanjuntak.
Jembatan gantung yang terletak di Desa Tukka, Kecamatan Tukka, Kabupaten Tapanuli Tengah, memiliki peran sangat vital bagi kehidupan masyarakat setempat. Akses ini menghubungkan permukiman warga dengan lahan perkebunan dan pertanian di seberang sungai Desa Bona Lumban. Terputusnya jembatan ini telah mengganggu aktivitas ekonomi dan sosial warga.

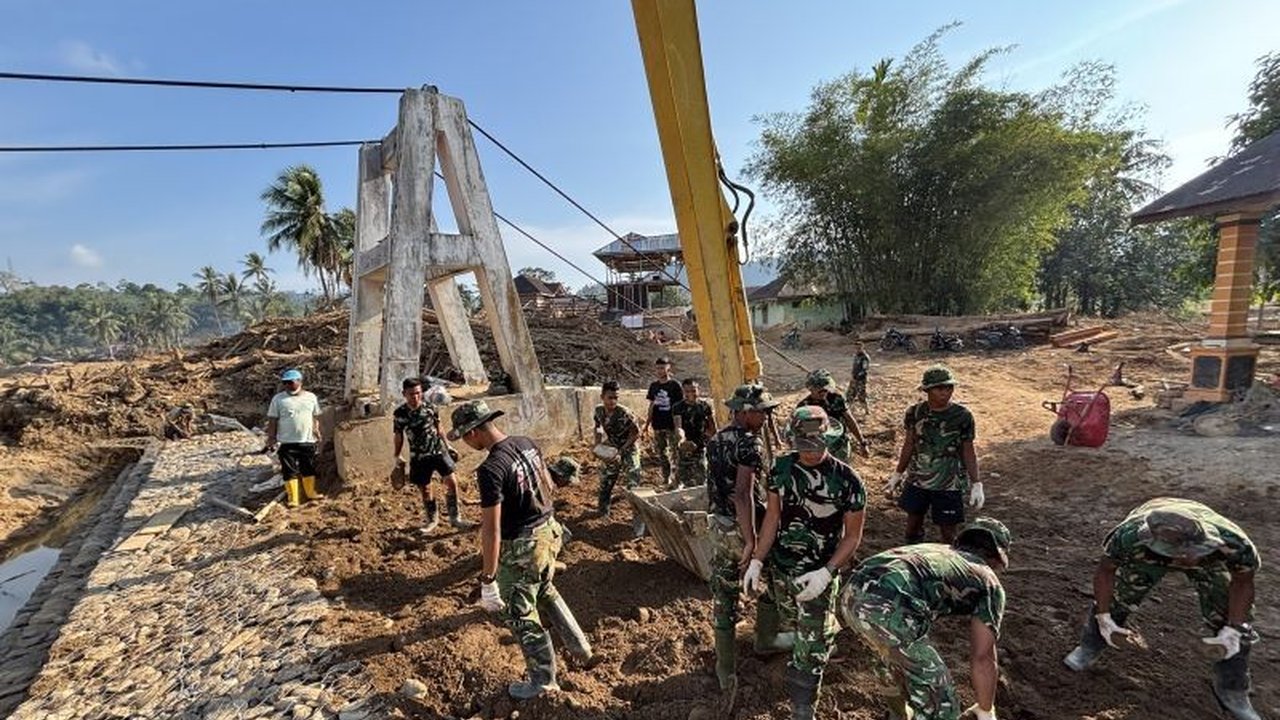

Serda Sapran Simanjuntak dari Satgas Gulbencal TNI Zona 3 Tukka menyatakan bahwa timnya baru empat hari bekerja di lokasi. Mereka mengerahkan satu alat berat dan puluhan personel TNI untuk mempercepat proses pembangunan. Proyek ini diharapkan dapat segera mengembalikan konektivitas yang hilang.
Urgensi Akses dan Target Penyelesaian Pembangunan Jembatan Gantung Tukka
Pembangunan Jembatan Gantung Tukka menjadi prioritas utama karena fungsinya yang krusial bagi mobilitas warga. Tanpa jembatan ini, masyarakat kesulitan menjangkau lahan produktif mereka. Kondisi ini secara langsung berdampak pada sektor pertanian dan perkebunan, yang merupakan mata pencarian utama penduduk.
KSAD Jenderal TNI Maruli Simanjuntak memberikan instruksi tegas agar jembatan gantung ini selesai pada pekan kedua Februari. Target yang ambisius ini menunjukkan komitmen TNI dalam membantu pemulihan pascabencana. Tim lapangan bekerja keras untuk memenuhi tenggat waktu yang telah ditetapkan.
Serda Sapran Simanjuntak menegaskan pentingnya Pembangunan Jembatan Gantung Tukka untuk mendukung akses masyarakat. Ia berharap, setelah jembatan rampung, aktivitas ekonomi warga dapat kembali normal. Dukungan penuh dari berbagai pihak sangat dibutuhkan untuk kelancaran proyek ini.
Progres Pengerjaan dan Metode Konstruksi
Hingga saat ini, progres Pembangunan Jembatan Gantung Tukka baru mencapai 20 persen. Tahap awal yang sedang dilakukan adalah pembangunan bronjong. Bronjong ini berfungsi untuk menguatkan struktur tebing di pinggir aliran sungai, memastikan fondasi jembatan lebih stabil dan aman.
Sebanyak 31 personel gabungan, terdiri dari anggota TNI, arsitek, dan operator alat berat, bergotong royong setiap hari di lokasi. Mereka bekerja secara sinergis untuk mempercepat setiap tahapan pembangunan. Setelah bronjong selesai, barulah pemasangan kerangka jembatan akan dimulai.
Jembatan gantung ini nantinya akan dibangun dengan kerangka beton yang kokoh. Untuk landasan jembatan, akan digunakan kayu setebal lima sentimeter. Kombinasi material ini diharapkan dapat menghasilkan jembatan yang kuat dan tahan lama, mampu menghadapi kondisi alam di masa mendatang.
Tantangan Logistik dan Dampak Bencana Hidrometeorologi
Salah satu kendala utama dalam Pembangunan Jembatan Gantung Tukka adalah pemesanan dan pengadaan bahan-bahan material. Material seperti sling, kerangka beton, dan kayu harus didatangkan dari Jakarta atau Medan. Proses logistik ini membutuhkan waktu dan koordinasi yang cermat.
Kecamatan Tukka sendiri berada di Kabupaten Tapanuli Tengah, yang memerlukan perjalanan darat sekitar 12 jam dari Kota Medan. Jarak dan aksesibilitas ini menambah kompleksitas dalam pengiriman material. Namun, tim Satgas Gulbencal TNI tetap berkomitmen untuk mengatasi tantangan ini.
Jembatan ini terputus akibat banjir bandang yang menerjang kawasan tersebut pada akhir November 2025. Bencana hidrometeorologi tersebut membawa material longsor seperti kayu, lumpur, dan pasir. Insiden ini menunjukkan betapa rentannya infrastruktur terhadap dampak perubahan iklim dan cuaca ekstrem.
